HAZID или HAZOP: различия методов

На цели выявления опасностей направлено повышенное внимание. Специалистами зарубежных компаний изначально были разработаны и широко применяются стандарты по методам HAZOP(hazard and operability study) и HAZID (hazard identific). Данная область является наиболее востребованной из всех разнообразных алгоритмов, составляющих анализ рисков. Потенциальные сценарии рисков должны быть выявлены, и существуют различные методы оценки рисков для данной цели.

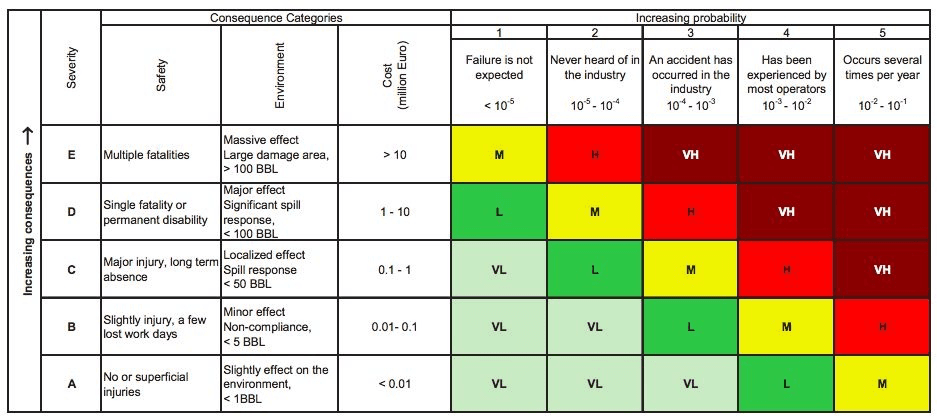

HAZID, HAZOP — иллюстрация
HAZID, HAZOP — иллюстрация

Исследование факторов опасности и работоспособности (HAZOP)

Исследование факторов опасности и работоспособности HAZOP является групповым методом решения сложных производственных проблем, использующим список вводных терминов для командного обсуждения. Вводные термины базируются на параметрах процесса: расход, уровень, температура и давление. Далее этот список расширяется, включая другие узкие места: человеческий фактор и эксплуатация вне областей нормальных параметров. В правильно структурированном плане большинство выявленных потенциальных отклонений обычно относятся к вопросам пригодности к эксплуатации.

Однако также идентифицируются факторы потенциальной надежности и безопасности для окружающей среды. Исследование факторов опасности и работоспособности обычно выполняется командой специалистов, знакомых с технологическим процессом. Это делается для того, чтобы в процессе обсуждений наиболее эффективно определить потенциальные риски с разных сторон.

HAZID метод «проверочного листа»

В начале работы необходимо идентифицировать все возможные последствия, которые могут произойти и нанести нежелательный эффект, далее выделить их вызывающие опасности (HAZID).

Метод «проверочного листа» HAZID, его еще называют «контрольные списки», удобен для использования, если технологический процесс не является сложным или специфическим, и риски достаточно хорошо известны. В этом методе список рисков обычно разрабатываются на основе других детализированных исследований по выявлению рисков, отчетов о предыдущих авариях или экспертных мнений. Контрольные списки просты в применении, но могут упустить риски, являющиеся уникальными для конкретного технологического процесса или технологической линии.
Основными преимуществами HAZID являются:
  • выполнение анализа последствий реализации опасностей на ранних стадиях разработки проекта с возможностью выбора оптимальных, а также альтернативных вариантов технологического проектирования;
  • возможность внесения существенных изменений в основные принципы проектирования объекта на самом раннем этапе до полномасштабного финансирования работ;
  • выделение конкретных опасностей и угроз при разработке различных проектных решений и вариантов технологического процесса;
  • возможность разработки списка типовых опасностей и последствий для более детального анализа опасностей и рисков и на более поздних этапах жизненного цикла объекта;
  • выявление всех предполагаемых непрерывных выбросов от объекта с целью их минимизации на стадии проектирования в соответствии с требованиями компании и третьих сторон.

HAZOP и HAZID: ключевые различия

КритерийHAZIDHAZOP
ЦельВыявить перечень опасностей объектаНайти отклонения параметров процесса и их последствия
Этап жизненного циклаКонцепция / FEED, до проектных решенийБазовый и рабочий проект, перед пуском, при модификациях
МетодКонтрольный список (checklist) опасностейУправляющие слова (no, more, less, reverse) × параметры процесса
Нормативная базаГОСТ Р ИСО 17776, ИСО 31010ГОСТ Р 51901.11, МЭК 61882, ИСО 31010
Команда3–5 чел.: проектировщик, HSE, эксперт по площадке5–8 чел.: технолог, КИП, механик, HSE, оператор, ведущий
Длительность1–3 дня на объект1–4 недели на установку (по узлам)
Что на выходеРеестр опасностей с категоризацией рискаПротокол отклонений, рекомендации SIF/SIL и входы для LOPA
Что упускаетДинамику процесса, отказы оборудования по узламВнешние и площадочные опасности, не связанные с процессом

Когда применять HAZID, а когда HAZOP

HAZID выбирают, если:
  • Проект на стадии концепции или FEED — площадка, генплан, выбор технологии ещё обсуждаются.
  • Нужно сравнить альтернативные технологические решения по уровню риска до начала рабочего проектирования.
  • Объект расположен в нестандартных условиях (Арктика, сейсмика, прибрежная зона) — внешние опасности доминируют.
  • Требуется быстро (1–3 дня) сформировать реестр опасностей для тендерной документации или ОВОС.
HAZOP выбирают, если:
  • Базовый или рабочий проект готов — есть P&ID, технологические схемы, материальный баланс.
  • Объект работает с давлением, температурой, реакциями — отклонения параметров критичны.
  • Готовится пуск новой установки или модификация существующей (MOC).
  • Нужны входные данные для LOPA, расчёта SIL контуров безопасности (SIF).
  • Заказчик/регулятор требует HAZOP по ГОСТ Р 51901.11 / МЭК 61882.
Часто методы применяют последовательно: HAZID на ранней стадии формирует что может пойти не так, HAZOP на стадии рабочей документации детализирует как именно это произойдёт по конкретным узлам и какими барьерами защищаться.
